Effektive Produktionsplanung und -terminierung dienen als Rückgrat reibungsloser Unternehmensoperationen und orchestrieren alles von der Rohstoffbeschaffung bis zur Endproduktlieferung. Wenn es richtig gemacht wird, wird sichergestellt, dass Ressourcen optimiert, Fristen eingehalten und Kunden zufrieden sind.
Die Einsätze waren noch nie so hoch. In unserem derzeitig hochkonkurrenzfähigen und sich ständig ändernden Nachfragumfeld ist eine genaue Produktionsplanung nicht nur ein praktisches Betriebsinstrument - sie ist zu einem kritischen Wettbewerbsvorteil geworden, der ein Geschäft machen oder brechen kann. Unternehmen, die die Kunst und Wissenschaft der Produktionsplanung beherrschen, schneiden konsequent besser ab als ihre Konkurrenten und passen sich schnell an Marktverschiebungen an, während sie die betriebliche Effizienz aufrechterhalten.
Dieser Artikel erläutert, was Produktionsterminierung tatsächlich ist, warum sie so wichtig für Ihre Rentabilität ist, welche wichtigen Komponenten ein effektives System ausmachen, und am wichtigsten: wie Sie robuste Produktionsplanungsprozesse in Ihrer eigenen Organisation implementieren. Wir werden sowohl die Planungs- als auch die Terminierungsprozesse Schritt für Schritt durchlaufen und Ihnen einen klaren Fahrplan zum Erfolg geben.
Eine häufige Verwechslungsquelle, die wir gleich zu Anfang adressieren werden, ist die Unterscheidung zwischen Produktionsplanung und Produktionsterminierung. Während diese Begriffe oft synonym verwendet werden, stellen sie tatsächlich verschiedene Phasen des Produktionsprozesses dar, jede mit ihrem eigenen Fokus und ihren eigenen Zielen. Das Verständnis dieser Unterscheidung ist entscheidend für die Implementierung eines effektiven Systems.
In diesem Leitfaden werden Sie praktische Beispiele aus realen Szenarien, detaillierte Beschreibungen bewährter Techniken, bewährte Branchenpraktiken, die sich im Laufe der Zeit bewährt haben, und umsetzbare Empfehlungen entdecken, die Sie sofort implementieren können, um Ihre Produktionsterminierung zu verbessern.
Was ist Produktionsterminierung und wie unterscheidet sie sich von der Produktionsplanung
In diesem Abschnitt werden wir die spezifische Definition und den Umfang der Produktionsterminierung untersuchen, die Daten und Komponenten untersuchen, die den Terminierungsprozess antreiben, und sie dann mit der Produktionsplanung kontrastieren, um ihre unterschiedlichen, aber komplementären Rollen in Herstellungsoperationen hervorzuheben.
Was verstehen Sie unter Produktionsterminierung?: Definition des Produktionsplans
Produktionsterminierung ist der detaillierte Prozess der Zuweisung von Produktionsaufgaben zu bestimmten Zeiträumen und Ressourcen in Ihrem Herstellungsbetrieb. Im Kern beantwortet die Terminierung die kritische Betriebsfrage: "Wann genau wird was produziert werden?" Aber es geht viel tiefer, und bestimmt auch, auf welcher Ausrüstung jede Aufgabe ausgeführt wird, in welcher genauen Reihenfolge Operationen ablaufen sollten, und in welchen spezifischen Zeitrahmen jede Aktivität abgeschlossen sein muss.
Es ist wichtig zu verstehen, dass die Terminierung erst nach Abschluss der Produktionsplanungsphase beginnt. Zu dem Zeitpunkt, an dem Sie die Terminierung erreichen, wurden die grundlegenden Entscheidungen darüber, welche Produkte hergestellt werden müssen, bereits getroffen. Die Terminierung übernimmt diesen abstrakten Produktionsplan und übersetzt ihn in spezifische, umsetzbare Direktiven für die Produktionsstätte. Denken Sie an die Planung als Erstellung des Bauplans, während die Terminierung der detaillierte Konstruktionsplan ist, der Arbeitern genau sagt, was sie wann tun sollen.
Der Terminierungsprozess beruht auf mehreren kritischen Dateneingaben zur Erstellung eines effektiven und realistischen Plans:
- Verfügbarkeit von Rohstoffen und halbfertigen Produkten bildet die Grundlage für jeden Plan, da Sie nicht produzieren können, was Sie nicht haben.
- Verfügbarkeit von Produktionsausrüstung bestimmt, welche Maschinen wann verwendet werden können, wobei bestehende Verpflichtungen und Wartungsfenster berücksichtigt werden.
- Arbeitnehmer- und Schichtarbeitsbelastung stellt sicher, dass Sie zum richtigen Zeitpunkt die richtigen Menschen mit den richtigen Fähigkeiten verfügbar haben.
- Auftragspriorität hilft zu bestimmen, welche Arbeitsschritte zuerst geplant werden sollten, wenn Ressourcen begrenzt sind.
- Zeitliche Einschränkungen wie Kundenfristen und geplante Gerätewartung schaffen feste Punkte, um die der Plan herum gebaut sein muss.
- Schließlich müssen Ausfallzeiten und unerwartete Ausfälle vorweggenommen und als realistische Eventualitäten in den Plan eingebaut werden.
Die Struktur der Produktionsterminierung besteht aus mehreren wichtigen Komponenten, die zusammenwirken, um einen umfassenden Rahmen zu schaffen:
- Die Produktionsaufgabenliste dient als Ihr Masterbestand aller Aufgaben, die während des Terminierungszeitraums abgeschlossen werden müssen.
- Ressourcen umfassen alle Ausrüstung, Arbeit und Materialien, die in Produktionsprozessen verwendet werden.
- Der Kalender und die Schichten bieten die Zeitstruktur - die verfügbaren Zeitfenster, denen spezifische Aufgaben zugewiesen werden können.
- Prioritäten und Abhängigkeiten schaffen logische Einschränkungen und gewährleisten, dass Aufgaben, die den Abschluss anderer Aufgaben erfordern, angemessen geplant werden.
- Einschränkungen stellen die technischen, logistischen oder personellen Beschränkungen dar, die beeinflussen, was realistisch geplant werden kann.
- Schließlich stellen Zeitpuffer und Rücklagen Polsterungen bereit, um Verzögerungen oder unerwartete Ereignisse zu bewältigen, ohne den gesamten Plan zu entgleisen.
Hier ist ein praktisches Beispiel, um zu veranschaulichen, wie dies funktioniert: Angenommen, Ihr Produktionsplan für die Woche sieht vor, 1.000 Einheiten eines bestimmten Produkts herzustellen. Der Terminierungsprozess würde bestimmen, dass 400 Einheiten von Montag bis Mittwoch auf Linie A hergestellt werden, während die restlichen 600 Einheiten von Donnerstag bis Freitag auf Linie B hergestellt werden. Diese spezifische Zuweisung berücksichtigt die Verfügbarkeit von Ausrüstung und Arbeitern, die Verarbeitungskapazitäten jeder Linie und alle anderen Einschränkungen oder Prioritäten, die die Produktionsreihenfolge beeinflussen.
👉 Also, was ist ein Produktionsplan? Ein Produktionsplan ist ein detaillierter Plan, der genau angibt, wann spezifische Produktionsaufgaben ausgeführt werden, auf welcher Ausrüstung, von wem und in welcher Reihenfolge, um Produktionsziele zu erreichen. Er übersetzt hochrangige Produktionspläne in konkrete, umsetzbare Arbeitsanweisungen, die den täglichen Betrieb auf der Werkstatt leiten, normalerweise über kürzere Zeithorizonte wie Tage, Schichten oder sogar Stunden.
Was ist Produktionsterminierung versus Planung?
Produktionsplanung arbeitet auf einer strategischeren Ebene als Terminierung. Es ist der breitere Prozess, in dem ein Unternehmen die grundlegenden Fragen bestimmt, welche Produkte hergestellt werden sollen, wann sie hergestellt werden sollten und welche Menge benötigt wird. Diese Bestimmung basiert auf prognostizierter Nachfrage, tatsächlichen Auftragsvolumina, verfügbarer Produktionskapazität und zugänglichen Ressourcen in der gesamten Organisation.
Die Produktionsplanung umfasst mehrere wichtige Aufgaben, die die Phase für eine effektive Terminierung bereiten.
- Produktionsmengenplanung legt die Gesamtmengenziele für verschiedene Produkte über spezifische Zeiträume fest.
- Materialbedarfsplanung (MRP) berechnet genau, welche Rohstoffe und Komponenten benötigt werden, um Produktionsziele zu erreichen.
- Ausrüstungskapazitätsplanung stellt sicher, dass Herstellungsfähigkeiten mit Produktionsanforderungen übereinstimmen.
- Schätzung der Arbeitskosten hilft, die Arbeitskraftanforderungen und damit verbundenen Kosten zu bestimmen.
- Koordination mit Einkauf und Logistik stellt sicher, dass Materialien zum richtigen Zeitpunkt ankommen und fertige Produkte effektiv verteilt werden können.
- Berechnung wirtschaftlicher Losgrößen optimiert Produktionsläufe für maximale Effizienz und Kosteneffektivität.
Während sich die Terminierung auf das taktische "wie und wann genau" konzentriert, befasst sich die Planung mit strategischen Fragen: Was muss produziert werden? Wie viel von jedem Produkt sollten wir herstellen? Bis zu welchem Datum muss die Produktion abgeschlossen sein? Welche Ressourcen werden über den Planungshorizont benötigt?
Die Unterschiede zwischen Produktionsplanung und Produktionsterminierung werden deutlicher, wenn wir sie über wichtige Parameter vergleichen:
| Parameter | Produktionsplanung | Produktionsterminierung |
| Detailebene | Hochrangige, strategische Übersicht | Detaillierte, taktische Ausführung |
| Zeithorizont | Mittelfristig bis langfristig (Monate bis Quartale) | Kurzfristig (Tage bis Wochen) |
| Primärer Fokus | Was und wie viel produzieren | Wann und wie genau produzieren |
| Verwendete Werkzeuge | MRP-Systeme, Nachfrageprognosen, Kapazitätsplanung | Terminierungssoftware, Gantt-Diagramme, Ressourcenallokationswerkzeuge |
| Wichtigste Eingaben | Kundennachfrage, Prognosen, Bestandsniveaus | Produktionspläne, Ressourcenverfügbarkeit, Einschränkungen |
| Ausgaben | Produktionsziele, Ressourcenanforderungen | Detaillierte Pläne, Arbeitsaufträge, Ressourcenzuweisungen |
| Verantwortliche Rollen | Produktionsmanager, Planer, Analysten | Vorgesetzte, Planer, Koordinatoren der Werkstatt |
| Flexibilität | Flexibler, kann strategische Änderungen aufnehmen | Weniger flexibel, konzentriert sich auf operative Ausführung |
| Abhängigkeiten | Marktnachfrage, Geschäftsstrategie | Produktionsplan, Ressourceneinschränkungen |
👉Was ist Produktionsplanung? Produktionsplanung ist der strategische Prozess, bei dem Unternehmen bestimmen, welche Produkte hergestellt werden sollen, in welchen Mengen und wann sie abgeschlossen sein müssen, basierend auf Kundennachfrage, verfügbaren Ressourcen und Kapazitätseinschränkungen. Dies beinhaltet die Analyse von Marktprognosen, die Berechnung von Materialanforderungen, die Bewertung der Verfügbarkeit von Ausrüstung und Arbeit sowie die Koordination mit anderen Abteilungen wie Einkauf und Logistik zur Erstellung einer umfassenden Produktions-Roadmap. Anders als bei detaillierter Terminierung arbeitet die Produktionsplanung auf höherer Ebene, normalerweise mehrere Wochen bis Monate im Voraus, und konzentriert sich auf die Beantwortung der grundlegenden Fragen "Was", "Wie viel" und "Wann" statt des spezifischen "Wie" und "Genau wann" einzelner Aufgaben.
Die Bedeutung der Produktionsterminierung
Der Einfluss einer effektiven Produktionsterminierung reicht tief in das Herz von Herstellungsoperationen, berührt praktisch jeden Aspekt, wie Produkte durch Ihre Anlage fließen. Das Verständnis dieser Auswirkungen erklärt, warum die Terminierung erhebliche Aufmerksamkeit und Ressourcen verdient.
- Verkürzung der Durchlaufzeit ist einer der sichtbarsten Vorteile einer guten Terminierung. Wenn Aufgaben optimal sequenziert und Ressourcen effizient zugewiesen werden, bewegen sich Produkte schneller durch den Herstellungsprozess. Diese Verkürzung der Durchlaufzeit verbessert nicht nur die Kundenzufriedenheit, sondern reduziert auch das Bestand-in-Bearbeitung und damit verbundene Lagerhaltungskosten.
- Minimierung von Ausfallzeiten und Ressourcenkonflikten stellt einen weiteren großen Vorteil dar. Effektive Terminierung antizipiert, wann Ausrüstung für verschiedene Aufgaben benötigt wird, und identifiziert mögliche Konflikte, bevor sie auftreten. Anstatt zu entdecken, dass zwei kritische Arbeitsschritte gleichzeitig die gleiche Maschine brauchen, verhindert eine gute Terminierung diese Konflikte und hält die Produktion reibungslos laufen.
- Erhöhung der Prozesstransparenz und -kontrolle ergibt sich natürlicherweise aus strukturierten Terminierungspraktiken. Wenn jeder weiß, was wann passieren sollte, wird es viel einfacher, Abweichungen vom Plan zu identifizieren und schnell Korrekturmaßnahmen zu ergreifen. Diese Transparenz verbessert auch die Kommunikation zwischen Abteilungen und Schichten.
- Sicherstellung einer einheitlichen Auslastung von Ausrüstung und Personal verhindert die Hoch-und-Tiefphasen, die viele Herstellungsoperationen plagen. Anstatt dass einige Ressourcen überwältigt sind, während andere untätig herumliegen, verteilt effektive Terminierung die Arbeit gleichmäßig, verbessert sowohl die Effizienz als auch die Mitarbeiterzufriedenheit.
👉 Gibt es einzigartige Merkmale oder spezifische Überlegungen in Herstellungsterminierung, die sie von anderen Arten der Terminierung unterscheiden? Herstellungsproduktionsplan hat mehrere einzigartige Merkmale, die ihn von anderen Terminierungstypen unterscheiden, hauptsächlich aufgrund der physischen Natur von Produktionsprozessen und Ressourceneinschränkungen. Anders als bei Serviceterminierung muss die Herstellung die Materialverfügbarkeit, Ausrüstungskapazitätsgrenzen, Rüstzeiten zwischen verschiedenen Produkten und die sequenziellen Abhängigkeiten berücksichtigen, bei denen eine Operation abgeschlossen sein muss, bevor die nächste beginnen kann. Herstellungspläne sind auch durch physische Ressourcen wie Maschinen, Werkzeuge und Lagerflächen beschränkt, die nicht so leicht skaliert oder ersetzt werden können wie menschliche Ressourcen in Dienstleistungsindustrien. Die gegenseitige Abhängigkeit von Operationen bedeutet, dass Verzögerungen in einem Bereich durch den gesamten Produktionsprozess kaskadieren, wodurch Koordination und Pufferverwaltung kritisch werden. Darüber hinaus muss Herstellungsplanung und -terminierung Qualitätskontrollpunkte, Ausrüstungswartungsfenster und Lagerhaltungskosten berücksichtigen, von denen alle Komplexitätsschichten hinzufügen, die normalerweise nicht in termingenauen oder projektbasierten Terminierungssystemen zu finden sind.
Bedeutung für Lieferketten- und Logistikplanung
Produktionsterminierung erzeugt einen Welleneffekt, der weit über die Fabrikhalle hinausgeht und ermöglicht grundlegend eine effektive Lieferketten- und Logistikkoordination. Ein genaue Produktionsplan dient als Grundlage für mehrere kritische Lieferkettenaktivitäten.
- Koordination des Einkaufs von Rohstoffen und Komponenten wird möglich, wenn Sie genau wissen, wann verschiedene Materialien benötigt werden. Anstatt excessive Sicherheitsbestände zu führen oder in eiliger Eile zu Premiumpreisen Materialien zu beschaffen, können Sie Einkäufe zeitlich festlegen, damit sie genau dann ankommen, wenn sie benötigt werden. Diese Koordination reduziert Betriebsmittelanforderungen und minimiert das Risiko von Materialengpässen, die die Produktion unterbrechen.
- Gewährleistung zeitgerechter Produktversand erfordert zu wissen, wann Artikel fertiggestellt und versandbereit sind. Ihr Produktionsplan informiert direkt die Logistikplanung, ermöglicht es, Transporte im Voraus zu arrangieren und Lieferzusagen mit Sicherheit zu machen.
- Reduzierung von Lager- und Logistikkosten erfolgt natürlich, wenn die Produktionsplanung mit Verteilungsanforderungen übereinstimmt. Anstatt alles früh zu produzieren und bis zur Verwendung zu lagern, oder um unerwartete Nachfrage zu erfüllen zu kämpfen, optimiert eine koordinierte Terminierung die Lagerbestände in der gesamten Lieferkette.
Verbesserung des Kundenservice
Die Verbindung zwischen Produktionsterminierung und Kundenzufriedenheit reicht tiefer als viele Organisationen zunächst realisieren. Eine zuverlässige Produktionsterminierung schafft die Grundlage, um die Kundenerwartungen konsistent zu erfüllen und langfristige Geschäftsbeziehungen zu bauen.
- Erfüllung von Aufträgen pünktlich wird erreichbar, wenn Produktionspläne Kapazitätseinschränkungen und realistische Zeitrahmen genau widerspiegeln. Anstatt Zusagen auf der Grundlage optimistischer Annahmen zu machen, ermöglicht eine gute Terminierung realistische Lieferzusagen, die konsistent erfüllt werden können.
- Reaktion auf Nachfrageänderungen erfordert Terminierungsflexibilität und Sichtbarkeit in verfügbare Kapazität. Wenn Ihr Terminierungssystem klare Informationen darüber bietet, wann Ressourcen verfügbar sein werden, können Sie auf dringende Kundenanfragen oder Nachfrageänderungen reagieren, ohne bestehende Verpflichtungen zu unterbrechen.
- Verbesserung der Kundenzufriedenheit ergibt sich als natürliches Ergebnis zuverlässiger Lieferleistung und reaktionsschnellen Service. Kunden, die ihre Bestellungen wie versprochen erhalten und ihre besonderen Anfragen angemessen erfüllt sehen, werden zu treuen Befürwortern Ihres Geschäfts.
Integration mit anderen Managementsystemen
Die moderne Produktionsterminierung funktioniert nicht isoliert, sondern integriert sich nahtlos mit anderen kritischen Geschäftssystemen, um einen umfassenden Betriebsrahmen zu schaffen. Diese Integration vervielfacht den Wert der Terminierungsbemühungen, indem sichergestellt wird, dass Informationen effizient in der gesamten Organisation fließen.
- ERP-Systeme dienen als zentrales Nervensystem für viele Herstellungsoperationen, und Produktionsterminierung bietet entscheidende Eingaben für Finanzplanung, Bestandsverwaltung und Kundenauftragsverarbeitung. Wenn Terminierungsdaten direkt in ERP-Systeme fließen, arbeitet die gesamte Organisation nach dem gleichen Satz von Annahmen und Zeitrahmen.
- MES (Fertigungsmanagementsysteme) überbrücken die Lücke zwischen Planungssystemen und Werkstattoperationen. Produktionspläne bieten den Rahmen für MES-Systeme, um die tatsächliche Leistung gegen die geplante Leistung zu verfolgen, was Echtzeit-Anpassungen und kontinuierliche Verbesserung ermöglicht.
- Nachfrageplansysteme verlassen sich auf Produktionsterminierung, um Kapazitätseinschränkungen und realistische Erfüllungszeitrahmen zu verstehen. Diese Integration gewährleistet, dass Nachfragepläne tatsächliche Herstellungsfähigkeiten widerspiegeln, anstatt Wunschdenken zu sein.
Risikominderung
Eine effektive Produktionsterminierung dient als leistungsstarkes Risikomanagement-Werkzeug und hilft Organisationen, verschiedene Herausforderungen, die den Betrieb stören könnten, zu antizipieren und sich darauf vorzubereiten. Durch den Aufbau von Eventualitäten und Puffern in Pläne können Unternehmen mit Unsicherheit erfolgreicher navigieren.
- Risiken von Unterlieferung oder Überproduktion werden signifikant reduziert, wenn Terminierungen sowohl Nachfrageanforderungen als auch Produktionskapazitäten genau widerspiegeln. Anstatt zu hoffen, dass alles perfekt funktioniert, baut eine gute Terminierung realistische Puffer und alternative Ansätze zum Erfüllen von Verpflichtungen ein.
- Ausrüstungsausfälle oder Personalausfälle werden zu steuerbaren Herausforderungen anstatt zu Krisensituationen, wenn Pläne angemessene Eventualitäten enthalten. Durch das Verständnis, welche Ressourcen für verschiedene Aktivitäten kritisch sind und wenn Notfall-Pläne bereit sind, können Organisationen Operationen auch dann aufrechterhalten, wenn unerwartete Probleme auftreten.
- Strafen für Ausfälle bei rechtzeitiger Erfüllung von Aufträgen stellen nur einen Aspekt der breiteren finanziellen Risiken dar, die mit einer schlechten Terminierung verbunden sind. Jenseits direkter Strafen schädigen verspätete Lieferungen Kundenbeziehungen und können zu Geschäftsverlust führen, der weit über vertragliche Strafen hinausgeht.
Menschlicher Faktor
Die menschliche Dimension der Produktionsterminierung erhält oft weniger Aufmerksamkeit als technische Überlegungen, spielt aber eine entscheidende Rolle für den Gesamterfolg. Eine gute Terminierungspraxis schafft ein positives Arbeitsumfeld, das die Mitarbeiterbindung und Leistung verbessert.
Klare Aufgaben und Erwartungen beseitigen die Verwirrung und den Stress, die sich aus ständig wechselnden Prioritäten oder unklaren Richtungen ergeben. Wenn Mitarbeiter verstehen, was sie erreichen müssen und realistische Zeitrahmen für die Completion haben, können sie sich auf hochwertige Arbeit konzentrieren, anstatt Unsicherheit zu bewältigen.
Eine gleichmäßige Auslastung verhindert das Burnout und die Frustration, die sich aus abwechselnden Phasen überwältigender Arbeit und untätiger Zeit ergeben. Anstatt dass einige Mitarbeiter ständig überwältigt sind, während andere Schwierigkeiten haben, beschäftigt zu bleiben, verteilt effektive Terminierung die Arbeit fair und hält ein nachhaltiges Tempo in der gesamten Organisation.
Dieses verbesserte Arbeitsumfeld führt natürlicherweise zu höherer Mitarbeiterzufriedenheit, geringerer Fluktuation und besserer Gesamtleistung - Vorteile, die weit über die unmittelbare Auswirkung eines einzelnen Plans hinausgehen.
Hauptphasen der Produktionsplanung und des Produktionsterminierungsprozesses
Nachdem wir untersucht haben, was Produktionsterminierung ist und warum sie wichtig ist, wenden wir uns der praktischen Frage zu, wie diese Prozesse tatsächlich in der Praxis funktionieren. Dieser Abschnitt führt Sie schritt für schritt vom ersten Nachfrageanalysis bis zur Echtzeitüberwachung des Plans.
Was sind die Phasen der Produktionsplanung?
Produktionsplanung ist wie das Legen des Fundaments eines Hauses - sie bereitet den Boden für alles, was folgt. Es geht darum, Nachfrage zu verstehen, Ressourcen zu bewerten und eine Roadmap zu erstellen, die mit Geschäftszielen übereinstimmt.
Lassen Sie uns das in fünf Schlüsselschritte aufteilen, mit der Annahme, dass dies ein iterativer Prozess ist, was bedeutet, dass Sie den Plan wahrscheinlich überprüfen und anpassen müssen, wenn neue Informationen verfügbar werden.
- Nachfrageanalyse
Die Grundlage einer effektiven Produktionsplanung beginnt damit, zu verstehen, was Ihre Kunden benötigen und wann sie es benötigen. Dies beinhaltet die Prognose zukünftiger Aufträge und die Identifizierung saisonaler Schwankungen, die die Produktionsanforderungen erheblich beeinflussen könnten. Anstatt einfach zu hoffen, dass alles funktioniert, investieren erfolgreiche Hersteller Zeit in die Analyse historischer Verkaufsdaten, aktueller Markttrends und Marketingpläne, um realistische Nachfrageprognosen zu erstellen.
Diese Analyse geht über das bloße Betrachten vergangener Verkaufszahlen hinaus. Sie möchten Faktoren wie neue Produkteinführungen, Werbekampagnen, wirtschaftliche Bedingungen und wettbewerbliche Aktivitäten berücksichtigen, die zukünftige Nachfrage beeinflussen könnten. Das Ziel ist es, Nachfrageprognosen zu entwickeln, die sowohl vorhersagbare Muster als auch mögliche Variationen berücksichtigen, und Ihnen eine solide Grundlage für alle nachfolgenden Planungsentscheidungen geben.
- Bewertung verfügbarer Ressourcen
Sobald Sie verstehen, wie die Nachfrage aussieht, besteht der nächste Schritt darin, eine ehrliche Bewertung Ihrer Produktionsfähigkeiten durchzuführen. Dies bedeutet, Ihre aktuelle Produktionskapazität zu analysieren, die Personalverfügbarkeit über verschiedene Zeiträume zu bewerten und die Verfügbarkeit von Rohstoffen und Komponenten zu bestätigen, die für die Produktion benötigt werden.
Diese Bewertung muss verschiedene Einschränkungen berücksichtigen, die Ihre Fähigkeit beeinträchtigen könnten, die Nachfrage zu erfüllen. Ausrüstungsbeschränkungen könnten begrenzen, wie viel Sie auf bestimmten Produktlinien produzieren können. Schichtmuster und Personalverfügbarkeit könnten einschränken, wann die Produktion erfolgen kann. Lagerfläche könnte begrenzen, wie viel Bestand Sie halten können. Das Verständnis dieser Einschränkungen im Voraus verhindert unrealistische Pläne, die zum Scheitern verurteilt sind, wenn sie ausgeführt werden.
- Vorbereitung eines vorläufigen Plans
Mit verstandenen Nachfrageprognosen und Ressourceneinschränkungen können Sie nun einen vorläufigen Produktionsplan entwickeln. Dies beinhaltet die Bestimmung erwarteter Produktionsvolumina für verschiedene Zeiträume - normalerweise Wochen oder Monate - und die Verknüpfung dieser Volumen mit Ihrem Kalender und verfügbaren Ressourcen, ohne noch in detaillierte Terminierungsspezifika einzutauchen.
In dieser Phase erstellen Sie eine hochrangige Roadmap, die zeigt, was wann produziert werden muss, aber nicht noch genau angibt, welche genauen Maschinen verwendet werden, oder wann genau jede Aufgabe beginnt und endet. Denken Sie an dies als die Erstellung des Gesamtrahmens, der detailliertere Terminierungsentscheidungen später leiten wird.
- Koordination mit anderen Abteilungen
Kein Produktionsplan existiert isoliert, daher ist die nächste kritische Phase die Koordination mit anderen wichtigen Abteilungen in Ihrer Organisation. Dies bedeutet, mit Einkauf zusammenzuarbeiten, um sicherzustellen, dass Rohstoffe verfügbar sind, wenn benötigt, mit Logistik zusammenzuarbeiten, um zu bestätigen, dass fertige Produkte effektiv versandt werden können, und mit Vertriebsteams zu überprüfen, dass der Plan mit Kundenverpflichtungen und Marktchancen übereinstimmt.
Diese Koordination beinhaltet auch die Überprüfung der Planhaltbarkeit gegen Gesamtgeschäftsziele und Einschränkungen. Kann die Finanzabteilung die Betriebsmittelanforderungen unterstützen? Stimmt der Plan mit strategischen Prioritäten und Ressourcenallokationsentscheidungen überein? Diese Gespräche offenbaren oft Probleme, die behoben werden müssen, bevor Sie weitergehen.
- Anpassung an Produktionseinschränkungen
Selbst die besten vorläufigen Pläne erfordern normalerweise Anpassungen, sobald Sie in die Details einsteigen. Diese Phase beinhaltet notwendige Änderungen, um Überlasten in Produktionsbereichen, erwartete Materialengpässe, geplante Personalabsenzen oder andere Einschränkungen zu berücksichtigen, die die Ausführung beeinflussen könnten.
Diese Anpassungen könnten Verschiebungen von Produktion zwischen Zeiträumen, die Identifikation alternativer Produktionsmethoden oder die Entwicklung von Notfall-Plänen für wahrscheinliche Problembereiche beinhalten. Das Ziel ist es, einen realistischen Plan zu erstellen, der tatsächlich erfolgreich ausgeführt werden kann, um die Phase für detaillierte Terminierungsarbeiten vorzubereiten.
Es ist wichtig zu verstehen, dass die Produktionsplanung inhärent ein iterativer Prozess ist. Pläne müssen oft überarbeitet werden, wenn neue Informationen verfügbar werden - ob das aktualisierte Nachfrageprognosen, Änderungen der Ressourcenverfügbarkeit oder Verschiebungen in Geschäftspriorität sind. Der Schlüssel ist, Flexibilität in Ihren Planungsprozess zu bauen, so dass diese Anpassungen effizient ohne Unterbrechung des laufenden Betriebs vorgenommen werden können.
Was sind die Schritte in der Produktionsterminierung?
Die Produktionsterminierung beginnt, nachdem der allgemeine Produktionsplan hergestellt und genehmigt wurde. Während sich die Planung auf das hochrangige "Was" und "Wann" konzentrierte, befasst sich die Terminierung mit detaillierten Fragen darüber, genau wann spezifische Aufgaben ausgeführt werden, auf welcher Ausrüstung und von wem. Dieser Prozess transformiert abstrakte Produktionsziele in konkrete Arbeitsanweisungen, die den täglichen Betrieb leiten.
- Vorbereitung anfänglicher Daten
Eine effektive Terminierung beginnt damit, alle detaillierten Informationen zu sammeln, die notwendig sind, um informierte Terminierungsentscheidungen zu treffen. Dies beginnt normalerweise damit, Produktionsaufträge aus Ihrem ERP-System zu importieren, um sicherzustellen, dass Sie vollständige und aktuelle Informationen haben darüber, was produziert werden muss, in welchen Mengen und bis zu welchen Fristen.
Jenseits von Produktionsaufträgen müssen Sie umfassende Informationen über die Ressourcenverfügbarkeit sammeln. Dies beinhaltet detaillierte Daten über Maschinenverfrebarkeit (Berücksichtigung geplanter Wartung und bestehende Verpflichtungen), Mitarbeiter-Zeitpläne und Fähigkeiten, Werkzeusverfügbarkeit und aktuelle Bestandsniveaus. Die Qualität Ihrer Terminierungsentscheidungen hängt stark davon ab, genaue, aktuelle Informationen über alle diese Faktoren zu haben.
- Festlegung von Prioritäten
Mit allen notwendigen Daten in Ihrer Hand besteht der nächste Schritt darin, die Reihenfolge zu bestimmen, in der verschiedene Produktionsaufträge erfüllt werden sollten. Dieser Prioritätssetzungsprozess berücksichtigt mehrere Faktoren einschließlich Kundenlieferfristen, der strategischen Bedeutung verschiedener Kunden und der Dringlichkeit verschiedener Aufträge basierend auf Bestandsniveaus oder anderen geschäftlichen Überlegungen.
Unterschiedliche Organisationen verwenden unterschiedliche Ansätze zum Festlegen von Prioritäten. Einige verlassen sich auf einfache Methoden wie FIFO (First In, First Out) oder LIFO (Last In, First Out), während andere ausgefeilte Ansätze wie Just-in-Time (JIT)-Terminierung oder Prioritätssysteme basierend auf Kundenwert oder Rentabilität implementieren. Der Schlüssel ist, einen Ansatz zu wählen, der mit Ihrer Geschäftsstrategie und Kundenverpflichtungen übereinstimmt.
- Zuordnung von Aufgaben nach Zeit und Ausrüstung
Diese Phase stellt das Herz des Terminierungsprozesses dar, wo Sie detaillierte Produktionspläne für jede Produktionslinie, Arbeitszentrum oder einzelne Maschine erstellen. Sie werden spezifische Aufgaben mit bestimmten Zeitfenstern verknüpfen und sie zu spezifischer Ausrüstung und Mitarbeitern oder Arbeitsgruppen zuweisen.
Dieser Zuordnungsprozess erfordert die Ausbalancierung mehrerer Ziele gleichzeitig. Sie möchten Rüstzeiten minimieren, indem Sie ähnliche Produkte zusammengruppieren, sicherstellen, dass die Ausrüstungsauslastung hoch bleibt, vermeiden, dass eine einzelne Ressource überbelastet wird, und realistische Zeitrahmen aufrechterhalten, die für normale Variabilität in Produktionsprozessen berücksichtigen. Das Ergebnis sollte ein detaillierter Plan sein, der exakt jedem sagt, was zu tun ist, wann zu tun ist und welche Ressourcen zu verwenden sind.
- Überwachung der Ausführung
Die Erstellung eines Plans ist nur der Anfang - der reale Wert kommt aus der aktiven Überwachung der Ausführung und der Durchführung notwendiger Anpassungen. Dies beinhaltet die kontinuierliche Überprüfung auf Abweichungen vom geplanten Plan und die Implementierung von Echtzeit-Anpassungen, wenn Probleme auftreten.
Die Produktion geht selten genau nach Plan. Ausrüstungsausfälle, Materiallieferverzögerungen, Qualitätsprobleme und unerwartete Eilaufträge stellen alle Unterbrechungen dar, die Planänderungen erfordern. Die Häufigkeit der Überwachung hängt von Ihrer Produktionsumgebung ab, aber viele Hersteller überprüfen die Planleistung mindestens stündlich während der Produktionsschichten, wobei einige Hochgeschwindigkeits-Operationen kontinuierlich in Echtzeit überwachen.
Wenn Abweichungen auftreten, haben Sie mehrere Optionen, um auf den richtigen Weg zurückzukehren. Sie könnten Aufgaben zwischen verschiedenen Ressourcen umverteilen, Sicherungsausrüstung oder Überzeit-Kapazität nutzen, Prioritäten neu anpassen, um sich auf die kritischsten Aufträge zu konzentrieren, oder Notfall-Pläne implementieren, die während der Planungsphase entwickelt wurden. Der Schlüssel ist es, schnell und systematisch zu reagieren, anstatt chaotisch auf jeden auftretenden Problem zu reagieren.
Während all dieser Terminierungsphasen kann die Bedeutung von genauen und aktualisierten Daten nicht überbewertet werden. Terminierungsentscheidungen sind nur so gut wie die Informationen, auf denen sie basieren, daher zahlt sich die Investition in Systeme und Prozesse, die die Datengenauigkeit aufrechterhalten, in der Terminierungseffektivität aus. Dies bedeutet, dass Ausrüstungsverfügbarkeitsinformationen aktuell gehalten werden, genaue Bestandsdatensätze aufrechterhalten werden und dass alle Änderungen in Kundenanforderungen oder Lieferterminen schnell dem Terminierungsteam mitgeteilt werden.

Beliebte Produktionsterminierungstechniken und -methoden
Mit einem soliden Verständnis der Planungs- und Terminierungsprozess-Phasen ist es Zeit, die spezifischen Techniken und Methoden zu untersuchen, die diese Prozesse zum Leben bringen. Dieser Abschnitt untersucht die am weitesten verbreiteten Produktionsterminierungsansätze, von traditionellen visuellen Methoden bis hin zu ausgefeilten modernen Systemen. Wir schauen uns an, wie jede Technik funktioniert, wann man sie verwendet, und sehen praktische Beispiele erfolgreicher Implementierungen in verschiedenen Industrien.
Was sind die Techniken der Produktionsterminierung?
Die Wahl der Produktionsterminierungstechnik beeinflusst direkt die Effizienz Ihrer Operationen, Ausrüstungsauslastungsraten und Fähigkeit, Kundenlieferzusagen zu erfüllen. Verschiedene Techniken zeichnen sich in verschiedenen Situationen aus, daher hilft das Verständnis ihrer Stärken und Schwächen Ihnen, den richtigen Ansatz für Ihre spezifische Herstellungsumgebung auszuwählen.

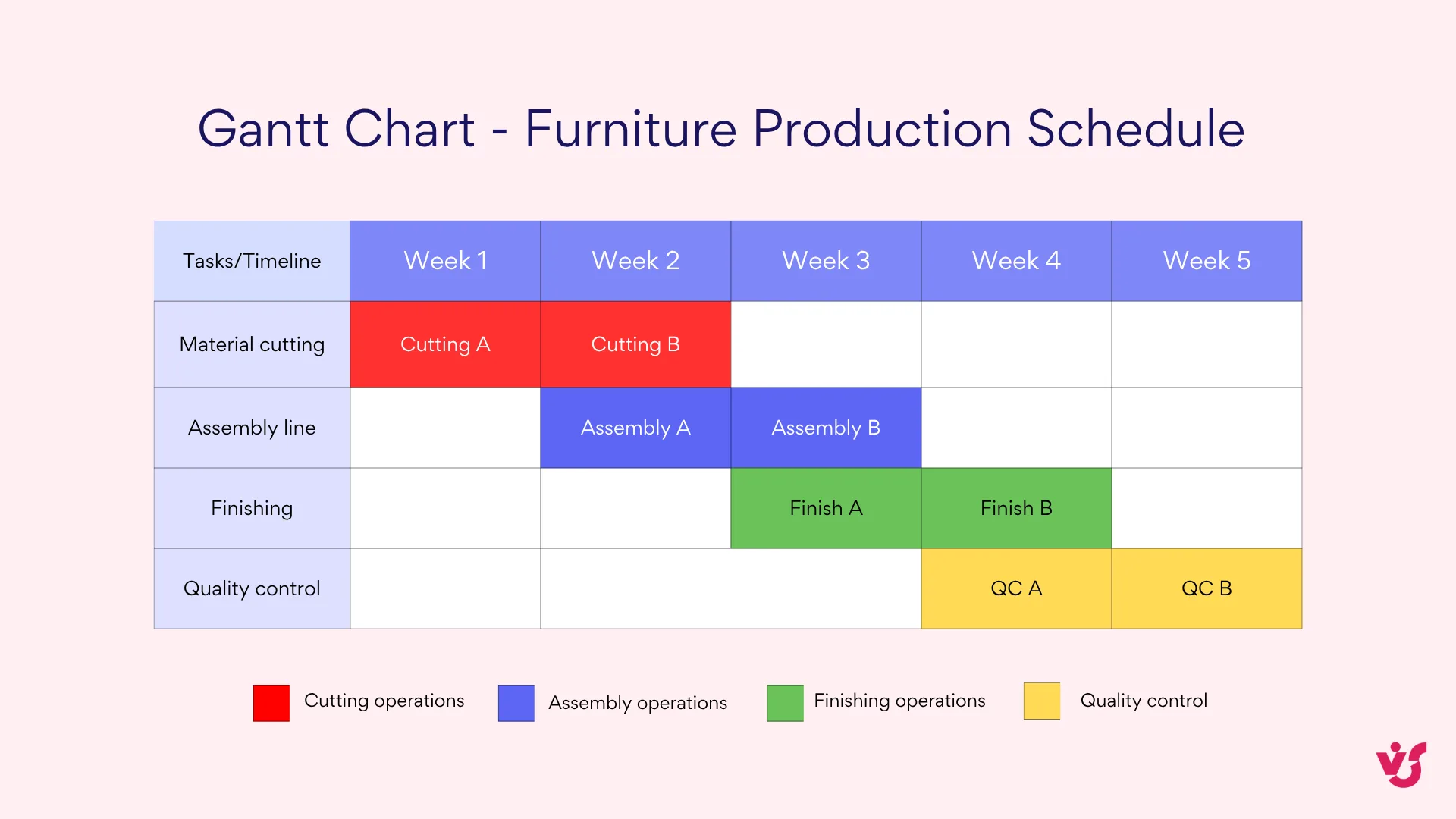

Gantt-Diagramme
Gantt-Diagramme stellen einen der intuitivsten und am weitesten erkannten Ansätze zur Produktionsterminierung dar. Diese visuellen Zeitpläne zeigen Aufgaben gegen die Zeit aufgetragen und erstellen einen klaren Zeitrahmen, den jeder auf den ersten Blick verstehen kann. Jede Aufgabe wird als horizontale Balken dargestellt, wobei die Balkenlänge die Aufgabendauer angibt und seine Position anzeigt, wann die Aufgabe beginnen und enden sollte.
Was Gantt-Diagramme besonders wertvoll macht, ist ihre Fähigkeit, Abhängigkeiten zwischen Aufgaben zu zeigen, Fortschritt gegen den ursprünglichen Plan darzustellen und potenzielle Konflikte oder Engpässe zu offenbaren, bevor sie auftreten. Für Dispatcher und Produktionsmanager bieten Gantt-Diagramme ein ausgezeichnetes Werkzeug zur Koordination von Schichten und Verwaltung mehrerer Aufträge gleichzeitig. Die visuelle Natur des Formats macht es einfach, Zeitpläne an Werkstatt-Personal zu kommunizieren und zu identifizieren, wann Anpassungen notwendig sind.

Anwendungen in verschiedenen Industrien:
Im Maschinenbau helfen Gantt-Diagramme bei der Koordination komplexer Teile-Bearbeitungsoperationen, bei denen Komponenten mehrere Maschinenschritte in einer bestimmten Reihenfolge durchlaufen müssen. Beispielsweise könnte ein Präzisionskomponent vom Grobbearbeiten zum Fertigbearbeiten bis zur Wärmebehandlung bis zur Endprüfung durchlaufen müssen, wobei jeder Schritt vom Abschluss des vorherigen abhängt.
In der Möbelindustrie synchronisieren Gantt-Diagramme die verschiedenen Prozesse, die an der Möbelproduktion beteiligt sind - vom anfänglichen Sägen von Holz über Montageoperationen bis zur abschließenden Finition und Qualitätskontrolle. Diese Koordination ist entscheidend, da Verzögerungen in frühen Operationen (wie Holzvorbereitung) durch die gesamte Produktionssequenz kaskadieren können und Lieferpläne beeinflussen.

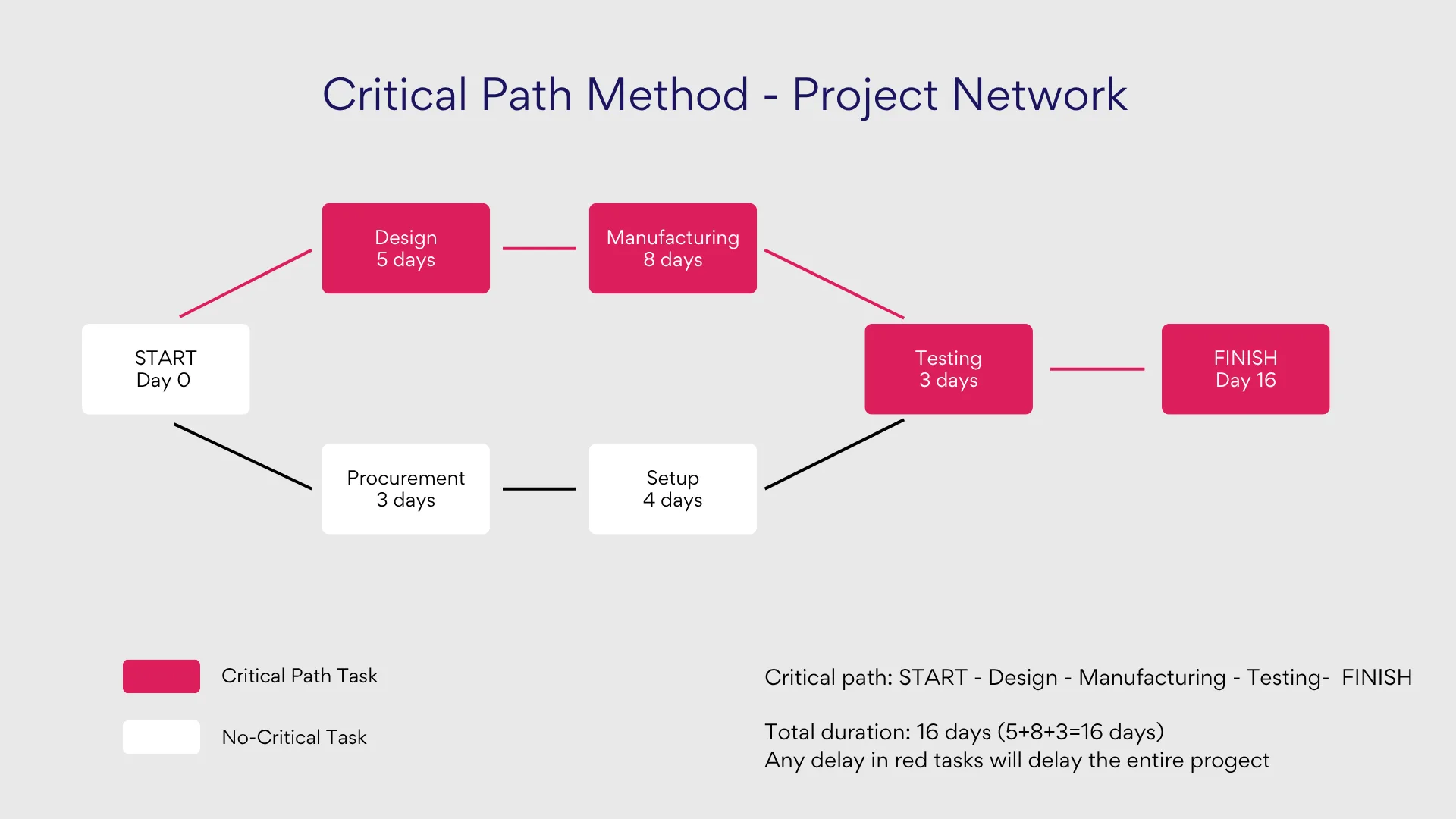

Kritischer Pfad-Methode (CPM)
Die Kritischer-Pfad-Methode verfolgt einen analytischeren Ansatz zur Terminierung, indem sie die längste Kette abhängiger Operationen identifiziert, die die Mindestzeit für die Fertigstellung eines Projekts oder Produktionslaufs bestimmt. Durch die Abbildung aller Aufgabenabhängigkeiten und die Berechnung der Gesamtzeit, die für jeden möglichen Weg durch den Produktionsprozess erforderlich ist, identifiziert CPM, welche Sequenz von Operationen "kritisch" ist, da jede Verzögerung in diesen Aufgaben das gesamte Projekt verzögert.
Diese Methode erweist sich als besonders wertvoll für komplexe Projekte, bei denen viele voneinander abhängige Aktivitäten koordiniert werden müssen. CPM zeigt nicht nur, welche Aufgaben kritisch sind, sondern offenbarte auch, welche Aufgaben "Slack" oder Pufferzeit haben, was bedeutet, dass sie verzögert werden können, ohne die Gesamtprojektzeitlinie zu beeinflussen. Diese Information hilft Managern, Ressourcen effektiver zuzuweisen und sich auf die Aktivitäten zu konzentrieren, die tatsächlich wichtig für die Erfüllung von Fristen sind.
