Ein Implementierungsplan dient als die kritische Brücke zwischen strategischer Vision und erfolgreicher Ausführung. Ob Sie ein neues IT-System einführen, eine interne Initiative starten oder organisatorische Veränderungen einleiten - der Unterschied zwischen Erfolg und Misserfolg liegt oft darin, wie gründlich Sie die Reise von der Idee zur Aktion geplant haben. Ohne einen klaren Fahrplan können selbst die brillantesten Strategien scheitern, Teams verwirren sich bei Prioritäten, Zeitpläne verschieben sich und Ressourcen werden falsch zugeordnet.
Ein Implementierungsplan transformiert abstrakte Strategien im Kern in konkrete, umsetzbare Schritte. Er weist jeder Aufgabe spezifische Fristen zu, definiert klar, wer wofür verantwortlich ist, und identifiziert genau, welche Ressourcen - ob finanzielle, menschliche oder technologische - in jeder Phase benötigt werden. Dieser strukturierte Ansatz stellt sicher, dass jedes Teammitglied nicht nur das Ziel versteht, sondern auch genau weiß, wie es dorthin gelangt, und verwandelt ehrgeizige Ziele in erreichbare Meilensteine.
Diese umfassende Anleitung führt Sie durch alles, was Sie über die Erstellung und Verwaltung effektiver Implementierungspläne wissen müssen. Sie erfahren, welche wesentlichen Komponenten einen robusten Implementierungsplan ausmachen, verstehen die greifbaren Vorteile, die er Ihrem Geschäftsbetrieb bringt, und lernen bewährte Methoden zur Entwicklung eines Plans, der zu Ihren spezifischen Anforderungen passt. Wir werden auch praktische Vorlagen und digitale Tools erkunden, die den Planungsprozess rationalisieren können, sowie Best Practices für die Organisation und Pflege Ihres Implementierungsplans während des gesamten Projektlebenszyklus. Am Ende haben Sie das Wissen und die Ressourcen, um sicherzustellen, dass Ihr nächstes Projekt nahtlos von der Konzeption zur erfolgreichen Fertigstellung verläuft.
Was ist ein Implementierungsplan und warum ist er notwendig?
Dieser Abschnitt untersucht die grundlegenden Konzepte der Implementierungsplanung, betrachtet, was diese Pläne enthalten, wie sie strukturiert sind und warum sie für den Projekterfolg unerlässlich sind. Wir werden die Schlüsselkomponenten aufschlüsseln, die einen Implementierungsplan effektiv machen, und die greifbaren Vorteile diskutieren, die Organisationen aus der Investition von Zeit in eine ordnungsgemäße Planung vor der Ausführung erhalten.
Was ist ein Implementierungsplan?: Implementierungsplan-Definition, Zweck und Struktur
Bevor Sie ein größeres Projekt starten - ob es sich um die Bereitstellung eines neuen IT-Systems, die Einführung einer Marketingkampagne, die Umgestaltung interner Prozesse oder die Einführung von Unternehmungsinitiativen handelt - benötigen Organisationen einen klaren, strukturierten Implementierungsplan, um ihre Bemühungen von der Konzeption bis zur Fertigstellung zu lenken.
Ein Implementierungsplan ist ein umfassendes Dokument, das genau beschreibt, wie ein Projekt oder eine Strategie in der Praxis ausgeführt wird. Er dient als operativer Bauplan, der hohe strategische Ziele in umsetzbare Schritte umwandelt, spezifische Aufgaben auflistet, Verantwortung zuweist, Ressourcen verteilt, Fristen festlegt und Erfolgskriterien definiert. In der IT und anderen technischen Branchen nehmen Implementierungspläne häufig die Form detaillierter Checklisten oder Schritt-für-Schritt-Anweisungen an, um sicherzustellen, dass jedes Teammitglied genau versteht, was getan werden muss und wann es getan werden muss.
Dieses Dokument dient als kritische Brücke zwischen Strategie und Ausführung und bietet Transparenz, Kontrolle und Vorhersehbarkeit während des gesamten Implementierungsprozesses. Ohne ihn können selbst die am besten durchdachten Strategien aufgrund von Missverständnissen, falsch ausgerichteten Prioritäten oder Ressourcenkonflikten scheitern.
Die primären Zwecke und Ziele eines Implementierungsplans umfassen die Aufteilung komplexer Projekte in verwaltbare Etappen, die es Teams ermöglichen, komplexe Initiativen nacheinander anzugehen, ohne überfordert zu werden. Er weist bestimmte Rollen und Aufgaben an Teammitglieder und andere Prozessbeteiligte zu und stellt sicher, dass Verantwortung und Klarheit vorhanden sind. Der Plan legt klare Zeitrahmen für jede Etappe fest und definiert sowohl Zwischentermine als auch endgültige Lieferdaten. Er verwaltet auch Ressourcen effektiv - ob Zeit, Budget, Personal oder Technologie - und hilft, Risiken zu identifizieren und zu minimieren, indem Notfalltätigkeiten für mögliche Abweichungen vom beabsichtigten Weg geplant werden.
Ein umfassender Implementierungsplan enthält normalerweise mehrere Schlüsselelemente, die zusammen zum Projekterfolg beitragen. Diese beginnen mit klar definierten Projektzielen, die artikulieren, welche Ergebnisse die Organisation erreichen möchte. Der Plan unterteilt diese dann in konkrete Ergebnisse - sowohl quantitative Metriken, die numerisch gemessen werden können, als auch qualitative Ergebnisse, die Verbesserungen in Prozessen, Verhaltensweisen oder Bedingungen beschreiben. Zeitpläne bilden eine weitere entscheidende Komponente, legen Fristen für jede Etappe fest und erstellen einen Gesamtimplementierungsplan, der das Projekt auf dem richtigen Weg hält.
Der Plan grenzt Verantwortung klar ab und gibt an, wer für jede Aufgabe und jedes Lieferergebnis rechenschaftspflichtig ist. Er identifiziert alle erforderlichen Ressourcen, einschließlich der Menschen, Budgets, Tools und Technologien, die in jeder Phase benötigt werden. Erfolgskriterien werden im Voraus festgelegt und definieren, wie Ergebnisse durch KPIs, Metriken und Benchmarks gemessen werden. Der Plan identifiziert auch Schlüsselmeilensteine, die bedeutende Erfolge auf der Implementierungsreise markieren. Schließlich enthält er eine gründliche Risikobewertung und Managementstrategie, antizipiert, was schiefgehen könnte, und beschreibt, wie das Team auf verschiedene Szenarien reagiert.

Vorteile eines Implementierungsplans

Organisationen, die Zeit in die Erstellung detaillierter Implementierungspläne investieren, realisieren zahlreiche Vorteile, die ihre Projekterfolgsquoten und operativen Effizienz erheblich verbessern.
Ein Implementierungsplan bietet klare Richtung und Fokus durch eine etablierte strukturierte Rahmenstruktur, die angibt, was getan werden muss, wann es getan werden muss und wer verantwortlich ist. Diese Klarheit hilft Teams, sich auf das Endziel zu konzentrieren, ohne sich in Details zu verlieren oder von dringenden, nicht strategischen Aufgaben abgelenkt zu werden.
Der Plan macht Ziele messbar und erreichbar, indem Ziele formalisiert werden und jede Aktion mit erwarteten Ergebnissen verbunden wird. Diese Verbindung zwischen Aktivitäten und Ergebnissen erhöht die Realität des Projekts und verringert die Wahrscheinlichkeit von Abweichungen vom beabsichtigten Weg. Teams können Fortschritte objektiv verfolgen, statt sich auf subjektive Bewertungen zu verlassen.
Eine effektive Ressourcenverteilung wird möglich, wenn Organisationen Ressourcenbedarf im Voraus bestimmen können. Der Plan ermöglicht es Managern, erforderliche menschliche, finanzielle und zeitliche Ressourcen zu identifizieren und angemessen über Projektetappen zu verteilen, dabei sowohl zu viel Belastung einzelner Teilnehmer als auch Leerlaufperioden zu vermeiden, die wertvolle Ressourcen verschwenden.
Implementierungspläne erhöhen Verantwortung und Rechenschaftspflicht, indem bestimmte Aufgaben einzelnen Ausführenden zugewiesen werden. Diese klare Zuweisung hilft, Verantwortung zu konsolidieren und das Engagement zu steigern, da alle Teilnehmer ihre Verantwortungsbereiche und zugehörigen Fristen verstehen. Es gibt keine Mehrdeutigkeit darüber, wer was tun sollte.
Die Teamkoordinierung verbessert sich dramatisch mit einem gut strukturierten Implementierungsplan, der synchronisierte Arbeit zwischen Teams und Abteilungen etabliert. Diese Koordination ist besonders wichtig für verteilte Projekte mit voneinander abhängigen Aufgaben und gemeinsamen Kontrollpunkten, bei denen mehrere Gruppen effektiv zusammenarbeiten müssen.
Der Plan verhindert chaotische Aktionen, indem er ein genehmigtes Fahrplan bereitstellt, das Teams hilft, irrelevante, nicht zur Strategie beitragen Aufgaben zu vermeiden. Ohne diese Anleitung verschwenden Teams oft Ressourcen auf Aktivitäten, die im Moment wichtig erscheinen, aber nicht zu strategischen Zielen beitragen.
Fortschrittsüberwachung und Abweichungserkennung werden systematisch statt ad-hoc. Der Plan enthält Meilensteine, die Teams zur Verfolgung von Fortschritten verwenden können, sodass sie Abweichungen vom Zeitplan schnell erkennen und reagieren können, bevor kleine Probleme zu kritischen Problemen eskalieren.
Das Risikomanagement verbessert sich erheblich, wenn Teams potenzielle Risiken im Voraus bewerten und Reaktionsszenarios vorbereiten können. Dieser proaktive Ansatz macht Projekte widerstandsfähiger gegen externe Marktveränderungen und interne organisatorische Verschiebungen.
Die Transparenz nimmt zu für alle Teilnehmer, da der Plan als einzelne Informationsquelle über das Projekt dient. Diese Sichtbarkeit erstreckt sich auf Ausführende, Management und externe Stakeholder und verringert Missverständnisse, indem gemeinsames Verständnis aufgebaut wird.
Der Plan bietet eine solide Grundlage für Kontrolle und Berichterstattung, indem alle Aspekte des Projekts dokumentiert werden. Diese Dokumentation ermöglicht es Teams, die Ausführung zu verfolgen, Zwischenberichte und abschließende Berichte zu erstellen und die Effektivität und Gültigkeit während des gesamten Implementierungsprozesses getroffener Entscheidungen zu analysieren.
Am wichtigsten ist, dass ein detaillierter, realistischer Plan, der für alle Teilnehmer zugänglich ist, die Chancen auf Projekterfolg erheblich erhöht. Organisationen mit umfassenden Implementierungsplänen sind viel wahrscheinlicher, Projekte pünktlich, im Budget und mit vollständiger Erreichung ihrer angegebenen Ziele abzuschließen. Die Investition in die Planung zahlt sich während der Ausführungsphase und darüber hinaus aus.

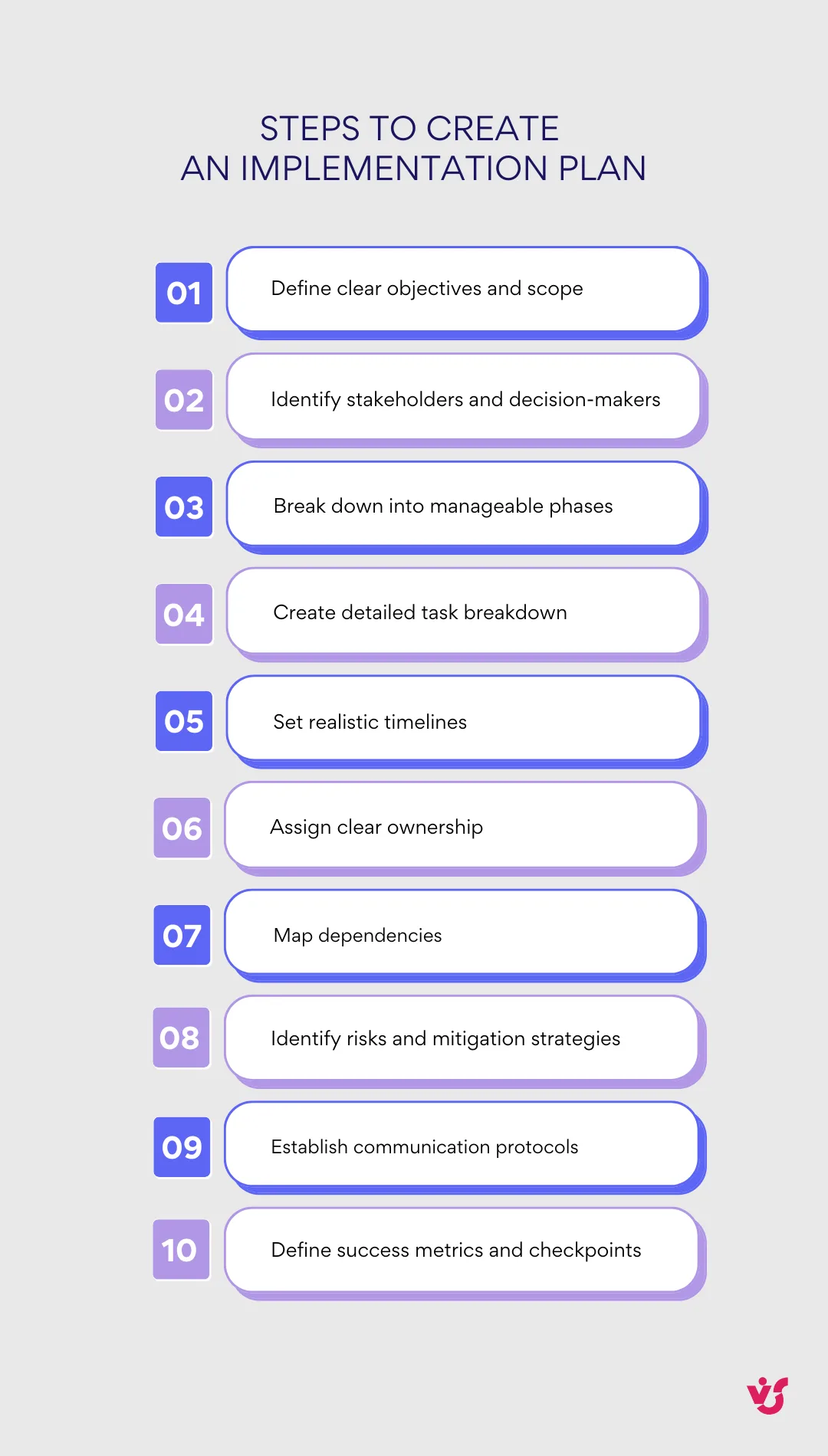

Wie man einen Implementierungsplan erstellt: Schritte zur Erstellung eines Implementierungsplans
Dieser Abschnitt bietet einen umfassenden Leitfaden zur Entwicklung eines Implementierungsplans, der sowohl realistisch als auch verwaltbar ist. Wir werden sieben wesentliche Schritte durchgehen, die Ihre strategische Vision in einen umsetzbaren Fahrplan umwandeln und sicherstellen, dass nichts Entscheidendes übersehen wird und Ihr Team von Anfang bis Ende klare Richtung hat.
Wie schreiben Sie einen Implementierungsplan?
Die Erstellung eines effektiven Implementierungsplans erfordert einen systematischen Ansatz, der alle kritischen Aspekte der Projektausführung anspricht. Der folgende Schritt-für-Schritt-Leitfaden hilft Ihnen, einen Plan zu erstellen, der Ihr Projekt zum Erfolg führt.
- Ziele und erwartete Ergebnisse definieren
Die Grundlage jedes erfolgreichen Implementierungsplans beginnt mit kristallklaren Zielen und messbaren erwarteten Ergebnissen. Beginnen Sie damit, das Hauptziel Ihres Projekts in spezifischen, unmissverständlichen Begriffen zu artikulieren. Unterteilen Sie dies dann in konkrete Ergebnisse - sowohl quantitative Metriken, die numerisch gemessen werden können, als auch qualitative Ergebnisse, die Verbesserungen in Prozessen, Verhaltensweisen oder Bedingungen beschreiben. Diese Klarheit schafft die Grundlage für die Erfolgsbeurteilung während des Projekts und bietet den logischen Rahmen für alle nachfolgenden Planungsschritte.
Statt beispielsweise ein vages Ziel wie "Kundenservice verbessern" anzugeben, könnten Sie spezifische Ziele wie die Implementierung eines neuen CRM-Systems mit vollständiger Mitarbeiterschulung bis zum Ende des Quartals definieren. Dies könnte quantitative Ziele wie die Reduktion der Auftragsbearbeitungszeit um 25% durch Prozessautomation einschließen, zusammen mit qualitativen Zielen wie verbessertem Kundenzufriedenheitsscore und verbessertem Mitarbeitervertrauen in neue Tools. Diese gut definierten Ziele stellen sicher, dass jeder versteht, was Erfolg bedeutet, und ihre Bemühungen entsprechend ausrichten kann.
- Das Projekt in logische Etappen unterteilen
Komplexe Projekte werden handhabbar, wenn sie in kleinere, logische Komponenten unterteilt werden. Brechen Sie Ihre Implementierung in unterschiedliche Phasen, Module oder Arbeitsabläufe auf, die nacheinander oder parallel angegangen werden können. Dieser Ansatz vereinfacht Kontrollmechanismen, verhindert Teamüberladung und macht es einfacher, Abhängigkeiten zwischen verschiedenen Aufgaben zu identifizieren. Jede Etappe sollte einen sinnvollen Arbeitsblock darstellen, der greifbare Fortschritte zu Ihrem Gesamtziel liefert.
Häufige Etappen in Implementierungsprojekten folgen oft einer natürlichen Abfolge. Sie könnten mit einer Analyse- und Vorbereitungsphase beginnen, in der Sie den aktuellen Zustand und die Anforderungen bewerten. Dies könnte gefolgt von der Auswahl von Lösungen oder Lieferanten werden, dann zur Konfiguration und Entwicklungsarbeit übergehen. Training kommt normalerweise als nächstes, um sicherzustellen, dass Benutzer auf neue Systeme oder Prozesse vorbereitet sind. Tests validieren, dass alles wie beabsichtigt funktioniert, bevor Sie zur vollständigen Implementierung und fortlaufenden Wartung übergehen. Die spezifischen Etappen hängen von Ihrem Projekttyp ab, aber das Prinzip, Arbeit in logische, verwaltbare Stücke zu unterteilen, bleibt konstant.
- Verantwortung für jeden Schritt zuweisen
Rechenschaftspflicht fördert die Ausführung und macht es unerlässlich, eine bestimmte Person oder ein Team für jede Etappe und Aufgabe in Ihrem Implementierungsplan verantwortlich zu ernennen. Diese klare Zuordnung von Eigentum verringert die Wahrscheinlichkeit von doppelter Arbeit, verhindert, dass Aufgaben durchs Netz fallen, und beseitigt Unsicherheit darüber, wer was tun sollte. Jeder Punkt in Ihrem Plan sollte einen Namen haben.
Die Verteilung von Rollen muss transparent sein und formal im Plan dokumentiert werden. Es geht nicht nur darum, Namen aufzulisten - es geht darum, sicherzustellen, dass jede Person ihre Verantwortungen versteht, die Autorität hat, notwendige Entscheidungen zu treffen, und die Ressourcen besitzt, um erfolgreich zu sein. Erwägen Sie sowohl primäre als auch Backup-Verantwortungen für kritische Aufgaben, und stellen Sie sicher, dass die Arbeitslast basierend auf Kapazität und Fachkompetenz der Teammitglieder realistisch verteilt ist.
- Zeitrahmen festlegen (Implementierungsplan)
Zeitmanagement kann Ihre Implementierung machen oder brechen, daher ist es entscheidend, realistische Fristen für jede Aufgabe und das Gesamtprojekt festzulegen. Beginnen Sie mit der Schätzung der Dauer jeder Aktivität unter Berücksichtigung sowohl der erforderlichen Arbeit als auch der Verfügbarkeit zugewiesener Ressourcen. Erstellen Sie Ihren Zeitplan von festen Terminen rückwärts oder von Ihrem Startdatum vorwärts, um die logische Reihenfolge abhängiger Aufgaben sicherzustellen.
Die Visualisierung Ihres Zeitplans verbessert das Verständnis und die Verfolgung erheblich. Ob Sie eine einfache Kalenderansicht, ein detailliertes Gantt-Diagramm oder eine strukturierte Tabelle verwenden, die visuelle Darstellung hilft allen zu sehen, wie Aufgaben miteinander verknüpft sind und wo der kritische Pfad liegt. Integrieren Sie immer Pufferzeit für unvorhergesehene Umstände - Projekte verlaufen selten genau wie geplant. Achten Sie besonders auf Abhängigkeiten zwischen Etappen, da Verzögerungen in einem Bereich überall in Ihrem Zeitplan ausstrahlen können. Regelmäßige Zeitplanbewertungen ermöglichen es Ihnen, zu verfolgen, wie die tatsächliche Implementierung mit Ihrem geplanten Zeitplan verglichen wird, und Anpassungen vorzunehmen, bevor kleine Verzögerungen zu großen Problemen werden.
- Die erforderlichen Ressourcen benennen
Ein realistischer Implementierungsplan muss alle erforderlichen Ressourcen berücksichtigen, um Ihre Ziele zu erreichen. Beginnen Sie damit, alles zu katalogisieren, was Sie benötigen: Personal mit spezifischen Fähigkeiten, Technologieplattformen und Tools, Budgetzuweisungen, physische Materialien und alle anderen Eingaben, die für den Erfolg entscheidend sind. Seien Sie umfassend in Ihrer Bewertung, da übersehene Ressourcenbedürfnisse oft zu Implementierungsverzögerungen oder -ausfällen führen.
Organisieren Sie Ihre Ressourcen in Kategorien, die für Ihr Projekt sinnvoll sind. Normalerweise umfasst dies die Unterscheidung zwischen internen Ressourcen, die bereits in Ihrer Organisation verfügbar sind - wie Vollzeitbeschäftigte und vorhandene Tools - und externen Ressourcen, die Sie erwerben müssen, wie Auftragnehmer, neue Softwarelizenzen oder spezialisierte Ausrüstung. Geben Sie für jede Ressource an, wann sie benötigt wird, wie lange und alle Einschränkungen oder Abhängigkeiten. Ohne diese gründliche Ressourcenbewertung kann Ihre Implementierung auf unerwartete Blockierungen und Verzögerungen treffen, die durch ordnungsgemäße Planung hätten verhindert werden können.
- Risiken identifizieren und Reaktionsplan
Proaktives Risikomanagement trennt erfolgreiche Implementierungen von denen, die kämpfen oder scheitern. Beginnen Sie damit, systematisch potenzielle Risiken zu identifizieren, die Ihr Projekt beeinflussen könnten. Häufige Risiken umfassen Zeitplanverzögerungen aufgrund unerwarteter Komplexität oder Ressourcenverfügbarkeit, technische Schwierigkeiten mit neuen Systemen oder Integrationen, Personalausfälle oder wichtige Mitarbeiter, die das Unternehmen verlassen, und Widerstände gegen Änderungen durch Benutzer oder Stakeholder, die von der Implementierung betroffen sind.
Bewerten Sie für jedes identifizierte Risiko sowohl seine Eintrittswahrscheinlichkeit als auch seine mögliche Auswirkung auf Ihr Projekt. Diese Analyse hilft, Prioritäten zu setzen, welche Risiken die meiste Aufmerksamkeit und Ressourcen verdienen. Entwickeln Sie dann spezifische Reaktionsmaßnahmen für Hochrisiken. Dies könnte Notfallpläne umfassen, die aktiviert werden können, wenn das Risiko eintritt, Strategien zur Umverteilung von Ressourcen, um entstehende Probleme zu beheben, oder Kriterien für die Überprüfung von Fristen, wenn bestimmte Trigger auftreten. Dokumentieren Sie diese Risikoreaktion in Ihrem Plan, damit jeder weiß, was zu tun ist, wenn Probleme entstehen, und verwandeln potenzielle Krisen in handhabbare Situationen.
- Meilensteine einrichten
Meilensteine dienen als Fortschrittsmarkierungen Ihres Projekts und bieten regelmäßige Gelegenheiten zur Statusbewertung und Erfolgsfeier. Dies sind nicht nur willkürliche Daten - sie stellen bedeutende Erfolge dar, die darauf hindeuten, dass Ihre Implementierung erfolgreich voranschreitet. Setzen Sie Meilensteine an natürlichen Übergangspunkten, wie dem Abschluss großer Etappen, der Lieferung wichtiger Zwischenergebnisse oder dem Beginn von Testphasen.
Jeder Meilenstein sollte klare Kriterien für das haben, was die Fertigstellung ausmacht, um sofort erkennbar zu machen, wenn Sie ihn erreicht haben. Verwenden Sie diese Kontrollpunkte, um formale Bewertungen durchzuführen und vergleichen Sie tatsächliche Fortschritte mit Ihrem Plan. Diese regelmäßige Überwachung ermöglicht es Ihnen, Abweichungen frühzeitig zu erkennen und Korrekturmaßnahmen zu treffen, bevor kleine Probleme zu großen Problemen werden. Meilensteine bieten auch natürliche Kommunikationspunkte zum Aktualisieren von Stakeholdern und zur Aufrechterhaltung des Team-Schwungs durch Anerkennung von Erfolgen. Indem Sie diese regelmäßigen Bewertungspunkte in Ihren Plan integrieren, schaffen Sie einen Rhythmus von Rechenschaftspflicht und kontinuierlicher Verbesserung während Ihrer Implementierungsreise.

Beispiele und Vorlagen für Implementierungspläne
Dieser Abschnitt bietet praktische Beispiele und einsatzbereite Vorlagen, die Ihnen helfen, zu visualisieren, wie effektive Implementierungspläne in der Praxis aussehen. Wir werden ein detailliertes reales Szenario untersuchen, verschiedene Vorlagenoptionen für verschiedene Branchen erkunden und Sie durch die Anpassung dieser Ressourcen an Ihre spezifischen Anforderungen führen.
Was ist ein Beispiel eines Implementierungsplans?: Beispiele für Pläne
Um zu veranschaulichen, wie Implementierungspläne in der Praxis funktionieren, untersuchen wir ein typisches Szenario: die Implementierung neuer Task-Management-Software in der Marketingabteilung eines Unternehmens. Dieses Beispiel zeigt, wie abstrakte Planungsprinzipien in konkrete Aktionen und Zeitpläne übersetzt werden.
Die Implementierung würde durch mehrere unterschiedliche Etappen voranschreiten, jede mit spezifischen Zielen und Lieferergebnissen:
- Vorbereitungsphase: Diese anfängliche Phase konzentriert sich auf das Verständnis der aktuellen Situation und fundierte Entscheidungen. Das Team würde spezifische Bedürfnisse untersuchen, indem es Abteilungsmitglieder interviewt, aktuelle Arbeitsabläufe analysiert und Schmerzpunkte identifiziert. Auf der Grundlage dieser Ergebnisse würden sie geeignete Softwarelösungen bewerten und auswählen, wie Microsoft Planner, Asana oder Monday.com. Während dieser Phase wird das Implementierungsteam formal zugewiesen, einschließlich Projektsponsoren, technischer Leiter und Abteilungsamtspersonen, die die Akzeptanz fördern.
- Mitarbeiterschulung: Sobald Software ausgewählt ist, verlagert sich der Fokus auf die Vorbereitung von Benutzern für den Übergang. Dies umfasst die Durchführung von Einführungssitzungen, die die Funktionen und Vorteile der Software demonstrieren, die Entwicklung umfassender Anweisungen und Schnellreferenzleitfäden, die auf die spezifischen Anwendungsfälle der Marketingabteilung zugeschnitten sind, und die Sicherstellung, dass fortlaufende Unterstützung verfügbar ist. Ein interner IT-Spezialist ist normalerweise verantwortlich für die Koordination und Durchführung dieser Schulung.
- Testen: Vor der vollständigen Bereitstellung wird das neue System mit einem Pilotprojekt gründlich getestet. Diese kontrollierte Umgebung ermöglicht es dem Team, Probleme zu identifizieren, Benutzer-Feedback zur Funktionalität und Benutzerfreundlichkeit zu sammeln und Einstellungen oder Arbeitsabläufe basierend auf echter Nutzung anzupassen. Diese Phase ist entscheidend, um einen reibungslosen Übergang sicherzustellen, wenn das System live geht.
- Start: Mit abgeschlossenem Test und vorgenommenen Anpassungen führt das Team die vollständige Migration aller Aufgaben und Projekte zum neuen System durch. Dies umfasst die Übertragung historischer Daten, wo notwendig, die Gründung neuer Arbeitsabläufe und die Überwachung der Benutzeraktivität, um sicherzustellen, dass jeder die Plattform aktiv nutzt. Die Unterstützung bleibt während dieser kritischen Übergangsfrist erhöht.
- Kontrolle und Analyse: Ungefähr einen Monat nach dem Start führt das Team eine umfassende Effizienzanalyse durch und vergleicht Produktivitätsmetriken, Benutzerzufriedenheit und Prozessverbesserungen mit den ursprünglichen in der Planungsphase festgelegten Zielen.
Hier ist, wie dieser Plan in einem strukturierten Format aussehen könnte:
| Etappe | Aufgabe | Verantwortliche Partei | Dauer | Frist |
| Vorbereitung | Team-Bedürfnisse durch Umfragen und Interviews erforschen | Projektmanager | 1 Woche | 7. März |
| Vorbereitung | 3-5 Softwareoptionen evaluieren | IT-Spezialist + Marketing-Lead | 1 Woche | 14. März |
| Vorbereitung | Software auswählen und Lizenzen kaufen | Abteilungsleiter | 3 Tage | 17. März |
| Schulung | Schulungsmaterialien entwickeln | IT-Spezialist | 1 Woche | 24. März |
| Schulung | Anfängliche Schulungssitzungen durchführen (3 Sitzungen) | IT-Spezialist | 1 Woche | 31. März |
| Testen | Pilot mit einem Projektteam starten | Projektmanager | 2 Wochen | 14. April |
| Testen | Feedback sammeln und analysieren | Projektmanager | 3 Tage | 17. April |
| Testen | Konfigurationen basierend auf Feedback anpassen | IT-Spezialist | 3 Tage | 20. April |
| Start | Alle aktiven Projekte migrieren | IT-Spezialist + Team-Leads | 1 Woche | 27. April |
| Start | Adoption überwachen und Unterstützung bieten | IT-Spezialist | 2 Wochen | 11. Mai |
| Analyse | Effizienzüberprüfung durchführen | Projektmanager | 3 Tage | 14. Juni |
| Analyse | Ergebnisse und Empfehlungen präsentieren | Projektmanager | 1 Tag | 15. Juni |
Vorlagen für Implementierungspläne
Vorgefertigte Vorlagen für Implementierungspläne bieten erhebliche Vorteile, besonders für typische Projekte oder Initiativen, die denen ähnlich sind, die zuvor abgeschlossen wurden. Diese Vorlagen dienen als bewährte Rahmenstrukturen, die Ihren Planungsprozess dramatisch beschleunigen können, während sie eine umfassende Abdeckung aller wesentlichen Elemente sicherstellen.
Die Bequemlichkeit der Verwendung von Vorlagen geht über einfache Zeiteinsparungen hinaus. Sie beseitigen die Notwendigkeit, eine Struktur von Grund auf zu schaffen, sodass Sie sich auf die spezifischen Details Ihres Projekts konzentrieren können, anstatt grundlegende Rahmenkonzeptionen zu entwickeln. Vorlagen kommen vorausgefüllt mit Feldern und Abschnitten, die auf spezifische Projekttypen zugeschnitten sind, die Sie leicht an Ihre Teamanforderungen anpassen können. Das Wichtigste ist, dass professionell konzipierte Vorlagen das Risiko verringern, kritische Elemente zu vergessen, die Ihre Implementierung später entgleisen könnte.
Verschiedene Branchen und Projekttypen profitieren von spezialisierten Vorlagen:
- IT-Projektvorlagen sind für technische Implementierungen wie Systemeinrichtungen, Datenmigration und Sicherheits-Upgrades konzipiert. Diese Vorlagen betonen technische Spezifikationen, Test-Protokolle und Rollback-Verfahren. Sie enthalten normalerweise Abschnitte für Infrastrukturanforderungen, Integrationspunkte und technische Dokumentation.
- Marketing-Vorlagen konzentrieren sich auf Implementierungen wie CRM-Bereitstellungen, Marketingautomations-Starts und Kampagnenmanagement-Systeme. Diese Vorlagen priorisieren Benutzerakzeptanz, Datenintegrität und Integration mit vorhandenen Marketing-Tools. Sie enthalten häufig Abschnitte für Inhaltsmigrationen, Workflow-Design und Performance-Tracking-Einrichtung.
- HR-Vorlagen behandeln Personalressourcen-Initiativen einschließlich Mitarbeiteronboarding-Systeme, Leistungsbewertungs-Implementierungen und Schulungsprogramm-Rollouts. Diese Vorlagen betonen Change-Management, Compliance-Anforderungen und Mitarbeiterkommunikationsstrategien.
- KMU-Vorlagen richten sich an gemeinsame KMU-Bedürfnisse wie die Eröffnung neuer Standorte, die Einführung von E-Commerce-Operationen oder die Implementierung neuer Servicelinien. Diese Vorlagen balancieren Umfassendheit mit Einfachheit und erkennen an, dass KMUs oft begrenzte Ressourcen für komplexe Planungsprozesse haben.
Um eine Vorlage ordnungsgemäß an Ihr spezifisches Projekt anzupassen, überprüfen Sie zunächst die gesamte Vorlage und löschen Sie alle Blöcke oder Abschnitte, die nicht auf Ihre Situation zutreffen. Dies hält Ihren Plan fokussiert und relevant. Benennen Sie als nächstes Etappen und Aufgaben mit Ihrer Mannschaft vertrautem Wortschatz um und stellen Sie klare Kommunikation und Zustimmung sicher. Fügen Sie alle eindeutigen Meilensteine, Ressourcen oder Anforderungen hinzu, die spezifisch für Ihr Projekt sind und die generische Vorlage möglicherweise nicht enthalten. Setzen Sie realistische Fristen basierend auf Ihrem Team-Kapazitäten und Projekteinschränkungen und weisen Sie klare Verantwortung für jedes Element zu. Überprüfen Sie abschließend den angepassten Plan mit Ihrem gesamten Team, integrieren Sie Ihr Feedback und veröffentlichen Sie die endgültige Version an einem Ort, der für alle Stakeholder zugänglich ist.
Hier ist ein Beispiel einer vereinfachten Vorlage für ein KMU, das eine E-Commerce-Plattform implementiert:
| Phase | Wichtige Aktivitäten | Eigentümer | Erforderliche Ressourcen | Zeitplan | Erfolgskriterien |
| Planung | Produktkatalogstruktur definieren | Geschäftsinhaber | Produktliste, Preisstrategie | Woche 1-2 | Fertiger Katalog mit 100% der Produkte |
| Plattformeinrichtung | E-Commerce-Plattform auswählen und konfigurieren | IT-Berater | Plattformlizenz, Hosting | Woche 3-4 | Plattform live mit Testprodukten |
| Inhaltserstellung | Produktfotografie und Beschreibungen | Marketing-Team | Fotograf, Texter | Woche 4-6 | Alle Produkte haben Bilder und Beschreibungen |
| Zahlungsintegration | Zahlungsverarbeitung einrichten | IT-Berater | Händlerkonto, SSL-Zertifikat | Woche 5 | Erfolgreiche Testtransaktionen |
| Testen | Benutzer-Akzeptanztest | Alle Mitarbeiter | Test-Szenarien, Feedback-Formulare | Woche 7 | 95% Zufriedenheit der Tester |
| Start | Live gehen und Marketing-Push | Marketing-Team | Start-Kampagnenmaterialien | Woche 8 | Erste 10 Bestellungen erfolgreich verarbeitet |
| Optimierung | Metriken analysieren und verbessern | Geschäftsinhaber | Analyse-Tools | Woche 9-12 | 20% Steigerung der Konversionsrate |
Beachten Sie, dass Vorlagen Ausgangspunkte sind, nicht starre Vorschriften. Die effektivsten Implementierungspläne kombinieren die bewährte Struktur von Vorlagen mit Anpassungen, die Ihre einzigartigen Umstände, Einschränkungen und Ziele widerspiegeln. Dieser ausgewogene Ansatz stellt sicher, dass Sie von kollektivem Wissen profitieren, während Sie die Flexibilität bewahren, um Ihre spezifischen Anforderungen zu adressieren.
👉 Was ist ein weiteres einfaches Beispiel eines Implementierungsplans? Betrachten Sie das Folgende: Als ein mittelständisches Einzelhandelsunternehmen beschloss, ein neues Bestandsverwaltungssystem einzuführen, strukturierten sie ihren 12-Wochen-Plan um vier Schlüsselphasen. Die ersten drei Wochen konzentrierten sich auf Anforderungserfassung und Lieferantenauswahl, wobei der Operationsmanager Stakeholder-Interviews führte, während der IT-Leiter die technische Kompatibilität bewertete. Die Wochen 4-8 waren der Systemkonfiguration und Datenmigration gewidmet, wo das Implementierungsteam mit dem Anbieter zusammenarbeitete, um die Software für ihre spezifischen Lagerlayouts und Produktkategorien zu personalisieren. Die Schulung belegte die Wochen 9-10 mit praktischen Sitzungen für Lagermitarbeiter am Morgen und Büropersonal am Nachmittag, um operative Unterbrechungen zu minimieren. Die letzten zwei Wochen betrafen das parallele Ausführen alter und neuer Systeme, was dem Team ermöglichte, Probleme zu identifizieren und zu beheben, bevor der vollständige Wechsel in Woche 12. Durch klare Eigentümerschaft für jede Phase und Puffer-Zeit für unerwartete Herausforderungen führte das Unternehmen erfolgreich zum neuen System mit minimaler Auswirkung auf den täglichen Betrieb über.
Strategische Planung und Ausführung durch einen Implementierungsplan
Dieser Abschnitt untersucht die kritische Rolle, die Implementierungspläne bei der Überbrückung der Lücke zwischen hochrangiger strategischer Vision und täglicher operativer Ausführung spielen. Wir werden untersuchen, wie Implementierungspläne in den breiteren strategischen Planungszyklus passen und warum die Verbindung dieser Pläne mit messbaren Leistungsindikatoren für organisatorischen Erfolg wesentlich ist.
Der Implementierungsplan als strategische Brücke
Der Implementierungsplan dient als die essenzielle Verbindung zwischen der Strategie einer Organisation und ihrer praktischen Ausführung durch Team-Aktionen. Während Strategien definieren, was eine Organisation erreichen möchte und warum, erklären Implementierungspläne genau, wie diese Bestrebungen Realität werden. Ohne diese entscheidende Verbindung bleiben selbst die brillantesten Strategien theoretische Übungen, die keinen greifbaren Wert schaffen oder bedeutungsvolle Veränderungen antreiben.
Organisationen zeichnen sich oft in strategischem Denken und Zielformulierung aus, kämpfen aber, wenn sie diese Ideen in koordinierte Aktionen übersetzen. Der Implementierungsplan geht diese Herausforderung an, indem er den operativen Rahmen bietet, der strategische Absicht in tägliche Aktivitäten umwandelt und sicherstellt, dass die Bemühungen jedes Teammitglieds mit den größeren Zielen der Organisation ausgerichtet sind und sie vorantreiben.
Der strategische Zyklus: Von der Vision zur Realität
Der Implementierungsplan nimmt einen spezifischen und entscheidenden Platz innerhalb des breiteren strategischen Planungszyklus ein. Diesen Zyklus zu verstehen, hilft Organisationen sicherzustellen, dass ihre Planungsbemühungen echte praktische Auswirkungen schaffen, anstatt akademische Übungen zu bleiben.
- Ziele setzen markiert den Beginn des strategischen Zyklus. Organisationen identifizieren, was sie erreichen möchten, ob sie breite Geschäftsziele wie Marktanteilssteigerung, Eintritt in neue geografische Segmente oder Verbesserung der Markenbekanntheit verfolgen, oder sich auf operative Ziele wie die Implementierung neuer Technologiesysteme, Senkung von Betriebskosten oder Verbesserung von Kundenservice-Metriken konzentrieren. Diese Ziele bieten Richtung und Zweck, können aber allein keine Veränderung antreiben.
- Strategieformulierung folgt der Zielformulierung und bestimmt den Weg zur Erreichung. Während dieser Phase analysieren Führungsteams verschiedene Ansätze, bewerten Kompromisse und wählen die Methoden aus, die angesichts ihres spezifischen Kontextes und ihrer Einschränkungen am wahrscheinlichsten erfolgreich sind. Sie formulieren Prioritäten, die Ressourcenverteilungsentscheidungen leiten, wählen zwischen konkurrierenden Ansätzen basierend auf organisatorischen Fähigkeiten und Marktbedingungen, und verteilen Ressourcen - sowohl menschliche als auch finanzielle - um die gewählte Richtung zu unterstützen. Die Strategie beantwortet die Frage "wie werden wir unsere Ziele erreichen?" funktioniert aber immer noch auf konzeptioneller Ebene.
- Implementierung durch den Implementierungsplan transformiert strategische Konzepte in operative Realität. Diese kritische Phase konvertiert hochrangige strategische Ideen in spezifische, umsetzbare Aufgaben mit klarem Eigentum und Fristen. Sie erstellt detaillierte Zeitpläne, die Aktivitäten über Abteilungen und Teams koordinieren und synchronisierten Fortschritt zu gemeinsamen Zielen sicherstellen. Der Implementierungsplan weist Verantwortung zu und macht klar, wer für jedes Element der Ausführung verantwortlich ist. Ohne diese Phase, die ordnungsgemäß entwickelt und ausgeführt wird, bleiben Strategien bloße Absichtserklärungen, beeindruckend im Vorstandszimmer, aber machtlos in der Praxis.
Der Implementierungsplan dient somit als der wesentliche Mechanismus, der strategisches Denken in strategisches Handeln konvertiert. Er bietet den strukturierten Ansatz, der erforderlich ist, um von "wir sollten" zu "wir sind" zu "wir haben", indem sichergestellt wird, dass organisatorische Energie sich auf Aktivitäten konzentriert, die strategische Ziele direkt unterstützen, statt sich über unkoordinierte Initiativen zu verteilen.
Verknüpfung von Implementierung mit KPIs und strategischen Prioritäten
Die Verbindung zwischen Implementierungsplanung und Leistungsindikatoren (KPIs) kann nicht überbewertet werden. Diese Verbindung stellt sicher, dass taktische Aktivitäten während der Ausführungsphase mit strategischen Zielen ausgerichtet bleiben und die für erfolgreiche Implementierung erforderlichen Rückkopplungsschleifen bietet.
Wenn Implementierungspläne explizit KPIs und strategische Prioritäten verbinden, entstehen mehrere entscheidende Vorteile:
- Transparenz durchdringt die Organisation, da Teammitglieder genau verstehen, wie ihre tägliche Arbeit zur Erreichung von Gesamtzielen beiträgt. Diese Klarheit transformiert abstrakte Unternehmensziels in bedeutungsvolle persönliche Ziele. Wenn ein Mitarbeiter weiß, dass ihre Aufgabenfertigung direkt eine verfolgte Metrik beeinflusst, die mit strategischem Erfolg verbunden ist, gewinnt ihre Arbeit Sinn und Dringlichkeit. Diese Transparenz erleichtert auch bessere Entscheidungsfindung auf allen Ebenen, da Personen Optionen basierend auf ihrer wahrscheinlichen Auswirkung auf Schlüsselmetriken bewerten können.
- Kontrolle wird systematisch statt gelegentlich. Regelmäßige Überwachung von KPI-Fortschritt gegen Implementierungsmeilensteine ermöglicht Führungskräften, schnell zu identifizieren, wenn die Ausführung von Erwartungen abweicht. Diese Echtzeitvisibilität ermöglicht proaktive Intervention, bevor kleine Probleme zu großen Problemen werden. Kontrollmechanismen, die an KPIs gebunden sind, bieten auch objektive Kriterien zur Bewertung des Fortschritts und reduzieren die Abhängigkeit von subjektiven Bewertungen oder Bauchgefühl, wie gut die Implementierung vorangeht.
- Anpassung passiert natürlich, wenn Implementierungspläne mit messbaren Ergebnissen verbunden sind. Wenn sich Marktbedingungen verschieben, neue Konkurrenten auftauchen oder interne Fähigkeiten sich entwickeln, können Organisationen ihre Implementierungsaktivitäten anpassen, während sie sich auf strategische Ziele konzentrieren. Die KPIs dienen als Polarsterne, die taktische Flexibilität erlauben, während strategische Konsistenz sichergestellt wird. Teams können mit verschiedenen Ansätzen zur Erreichung ihrer Metriken experimentieren, Innovationen innerhalb der Grenzen strategischer Ausrichtung fördern.
- Effizienzbeurteilung erstreckt sich über einfache Aufgabenfertigung hinaus, um den Implementierungsplan selbst zu bewerten. KPIs bieten die Daten, die benötigt werden, um festzustellen, ob der gewählte Implementierungsansatz strategische Ziele effektiv vorantreibt. Diese Bewertung könnte enthüllen, dass bestimmte Aktivitäten Ressourcen verbrauchen, ohne proportional zu Zielen beizutragen, was Planoptimierung ermöglicht. Sie könnte auch unerwartete Erfolge enthüllen, wo bestimmte Taktiken wirksamer als antizipiert erweisen, sodass Organisationen das verdoppeln können, was funktioniert.
Die Integration von KPIs während des gesamten Implementierungsplans schafft eine kontinuierliche Rückkopplungsschleife, die sowohl Ausführung als auch Planungsfähigkeiten verbessert. Jeder
